隨著十五五規劃確定,可再生能源這趟歷史快車再次提速,朝著能源轉型戰略的方向和新目標加速前進。
在山東日照中冶和于里風電項目個作業面正同步進行,放眼望去滿是擎立高空的紅色大臂。

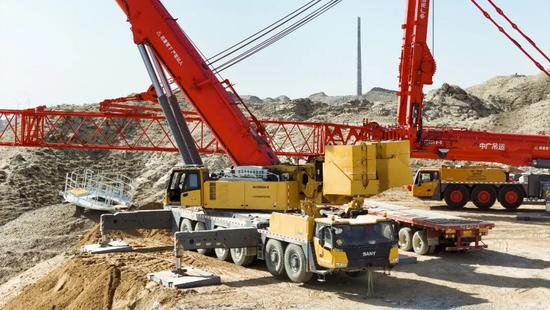

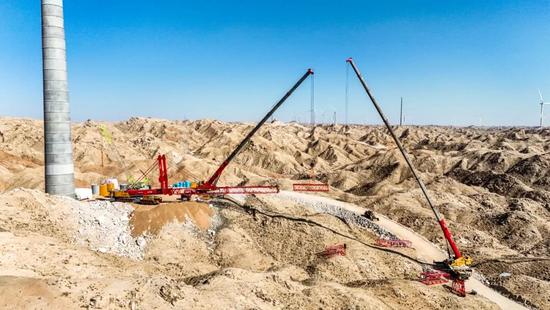

在甘肅武威民勤縣紅沙崗風電場項目,六臺身形不同的全地面起重機正各司其職,以全新的施工流程加速170m6.25MW的風電施工進度。
兩臺SAC12000T8-8承擔著 天梯的搭建——完成混凝土塔筒的拼接;
SAC40000T則心無旁騖地完成核心安裝——機艙、輪轂、葉輪;
工兵小隊全力保障主力部隊的專心攻堅心無旁騖的關鍵——SAC5000C8負責部件組裝與轉運,SAC3000T負責主吊拆裝,靈巧的工蟻SAC1600C8穿梭于現場各個角落。
多個作業面同步進行,較傳統的“一機到底”作業流程效率提高了40%。現場專業人士介紹:以一個20臺左右的項目為例,采用這種組合施工方式,順利的話工期可以縮短3個月以上,考慮現實條件的影響,起碼可以節省一個半月的時間,每提前一個月完工,節省的各種費用加起來都超過百萬,“在現在這個市場發展趨勢和要求下,這種作業流程既不影響產品和工程質量,又能降低投資建設成本,非常有利于風電的健康發展?!?/span>
新流程的出現,是中國風電建設人智慧的體現,更是《北京風能宣言2.0》的行動落實——產業鏈上的每個成員,都在以極高的熱忱投入能源革命的歷史使命中去,扛起對民族和國家長遠發展貢獻的責任。
撰稿:李京航
拍攝:賀海龍
聲明:本文系轉載自互聯網,請讀者僅作參考,并自行核實相關內容。若對該稿件內容有任何疑問或質疑,請立即與鐵甲網聯系,本網將迅速給您回應并做處理,再次感謝您的閱讀與關注。
不想錯過新鮮資訊?
微信"掃一掃"
